Les différentes étapes d’un chantier de GTB

La Gestion Technique du Bâtiment (GTB) est aujourd’hui un levier incontournable pour améliorer la performance énergétique et le pilotage intelligent des bâtiments tertiaires. Mais derrière une GTB fonctionnelle et connectée se cache un chantier rigoureux, technique et coordonné, qui mobilise de nombreuses expertises.

Du diagnostic initial à la mise en service complète, découvrez les étapes clés d’un chantier GTB réussi, ainsi que les bonnes pratiques pour en minimiser l’impact sur l’activité des bâtiments.

1. Études préalables et diagnostic technique

Tout projet de GTB commence par une analyse poussée de l’existant. Cette phase permet de :

  • Comprendre les besoins du site et des usagers,

  • Identifier les équipements techniques à piloter (chauffage, ventilation, éclairage, etc.),

  • Réaliser les études d’implantation électrique,

  • Définir les matériels nécessaires (automates, capteurs, actionneurs…),

  • Proposer une architecture de communication adaptée (filaire, sans-fil, CPL…).

Un rapport de diagnostic est généralement remis, incluant des recommandations techniques, un synoptique fonctionnel et un plan d’action pour la suite du chantier.

2. Préparation du matériel et paramétrage des automates

Une fois les études validées, les équipes techniques passent à la préparation du matériel :

  • Commande et réception des composants GTB,

  • Assemblage et câblage des coffrets électriques en atelier,

  • Pré-paramétrage des automates selon les spécifications du site.

Cette étape permet de gagner un temps précieux lors de l’intervention sur site. L’automate est souvent programmé à l’avance, avec des modules d’entrée/sortie configurés pour chaque équipement à piloter.

3. Visite technique avant intervention

Avant toute installation, une visite préalable du site est planifiée pour :

  • Repérer les armoires électriques existantes,

  • Identifier les contraintes d’accès,

  • Valider les longueurs de câble et les passages,

  • Ajuster le planning d’intervention.

C’est une étape essentielle pour anticiper les difficultés, coordonner avec les autres corps de métier et garantir un chantier sans imprévu.

4. Installation sur site : un chantier court et maîtrisé

La durée d’un chantier GTB varie selon la complexité du site, mais reste généralement courte : entre 1 à 3 jours pour un bâtiment tertiaire de taille moyenne.

Sur site, les techniciens procèdent à :

  • L’installation physique des coffrets électriques,

  • Le tirage des câbles et le raccordement aux équipements existants,

  • La pose des capteurs (température, présence, luminosité…),

  • La connexion des automates et modules de communication.

Dans la majorité des cas, l’installation se fait en milieu occupé, avec un impact limité sur les occupants :

  • Coupures brèves lors des tests de communication,

  • Niveau sonore faible,

  • Intervention concentrée autour des armoires et tableaux électriques.



5. Tests de communication et validation du câblage

Une fois le matériel en place, chaque liaison est testée pour s’assurer de sa fiabilité. Cela concerne notamment :

  • La communication entre l’automate et les capteurs/actionneurs,

  • Les échanges de données entre équipements via IP, Modbus, KNX, LoRa ou CPL,

  • Le bon adressage des points pilotés.

Ces tests sont indispensables pour garantir un fonctionnement sans faille lors de la mise en service.

6. Mise en service de la supervision technique

La GTB repose également sur une interface de supervision. Celle-ci permet de :

  • Visualiser les données collectées en temps réel,

  • Paramétrer des seuils d’alerte,

  • Automatiser certains scénarios de pilotage,

  • Suivre la consommation énergétique.

Pendant le chantier, les vues de supervision sont configurées et testées, afin qu’elles soient pleinement opérationnelles au moment de la livraison.

7. Tests finaux et réception du chantier

La dernière étape consiste à tester le fonctionnement global du système :

  • Vérification de chaque poste (chauffage, ventilation, éclairage, ECS),

  • Contrôle de la cohérence des données remontées par les capteurs,

  • Validation du fonctionnement en présence du référent site.

Un procès-verbal de réception est ensuite établi, incluant :

  • La vérification des principes de fonctionnement attendus,

  • Le respect des spécifications techniques,

  • Le suivi des éventuelles réserves à lever.



8. Documentation et formation

À l’issue du chantier, un Dossier des Ouvrages Exécutés (DOE) est remis au client. Il comprend :

  • Les schémas électriques mis à jour,

  • Les fiches d’autocontrôle,

  • Le plan d’implantation,

  • Le synoptique GTB finalisé.

Par ailleurs, des sessions de formation sont organisées pour permettre aux usagers et mainteneurs de prendre en main les outils :

  • Interface de supervision,

  • Réglages de consignes,

  • Lecture des données et alertes.



9. Suivi post-installation et optimisation

Le chantier ne s’arrête pas à la réception. Dans les meilleurs projets GTB, un accompagnement post-installation est prévu :

  • Réunions de suivi en période de chauffe (3-4 mois après),

  • Ajustement des réglages selon les retours terrains,

  • Bilan après la fin de la saison pour affiner la stratégie énergétique,

  • Harmonisation multisites pour les patrimoines étendus.

Certaines entreprises proposent même une offre d’Energy Management as a Service pour prolonger l’accompagnement.

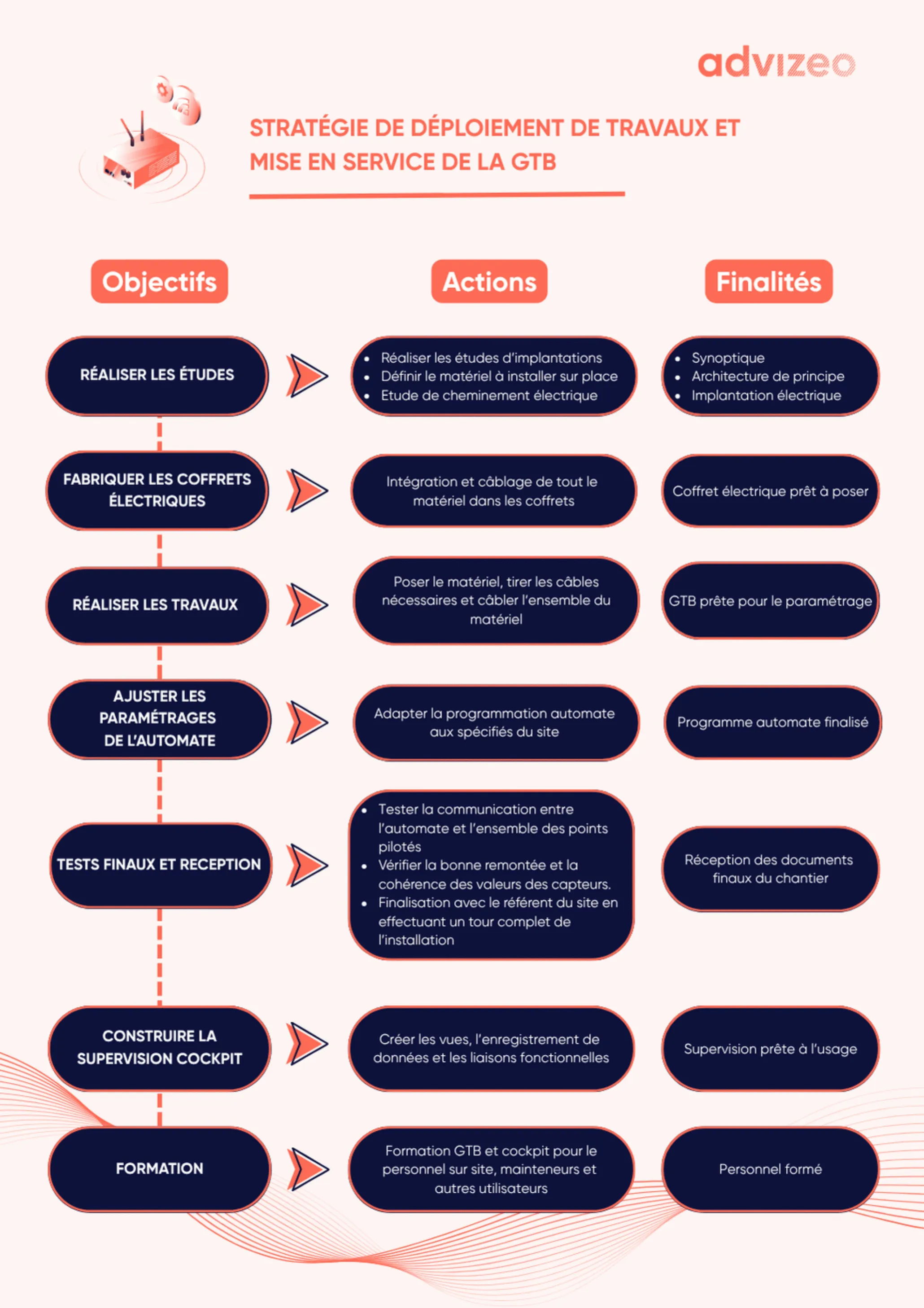

La stratégie de déploiement de travaux et mise en service GTB par advizeo

Stratégie de déploiement de travaux et mise en service de la GTB

GTB : anticiper pour mieux maîtriser

Un chantier GTB est avant tout un projet technique qui nécessite anticipation, coordination et souplesse. La clé d’un déploiement réussi réside dans :

  • Une préparation minutieuse en amont,

  • Une exécution discrète et rapide sur site,

  • Un dialogue permanent avec les occupants et les exploitants.

En suivant ces étapes, il est possible d’installer une solution GTB performante, évolutive et bien acceptée par les utilisateurs, tout en répondant aux exigences réglementaires et aux enjeux de sobriété énergétique.

Partager sur :

Besoin d’accompagnement pour la préparation de votre projet GTB

Paris

La Félicité Paris Sully-Morland
2 Cour de l’Ile Louviers
75004 Paris

Lyon

Le Klésia
65 boulevard Marius Vivier Merle
69003 LYON

Marseille

3 Chemin des Gorges de Cabriès
13127 Vitrolles

Nantes

Buro Club
2 Rue de Crucy
44000 Nantes

logos footer
